北京燃气公司运维2022年调压箱技改工程,北京燃气调压箱技改工程概况,燃气调压箱施工组织主要施工工艺。北京燃气调压箱维护质量保证措施,安全生产措施,调压箱文明施工及环保措施。和甲方做好燃气调压箱服务和配合,施工配合事宜。
一、北京燃气公司运维2022年调压箱技改工程工程概况
1. 工程名称:北京燃气公司运维2022年调压箱技改工程
2. 管辖单位:北京市燃气公司运维
3. 工程性质:民用户用调压箱、锅炉用调压箱
4.工程内容:为了确保用户安全、正常使用,决定对部分调压箱进行技术安全改造,即原单路调压箱改为双路供气调压箱,双路调压箱更换主要设备,砌筑调压箱基础,安装调压箱护栏。参与技改调压箱共49台,调压箱明细见附表1。
5.工程方案:为了便于日常的安全使用与维修,按照北京燃气公司的规定,本次改造的新调压箱为双路供气调压箱。新调压箱的设计按汇气管进出口中心距及管径尺寸进行一对一设计,新调压箱的强度、气密性及各项参数试验调试合格后方可运抵施工现场。新汇气管在工厂内完成预制,并在强度、气密性合格后运至现场。
二、北京燃气公司运维2022年调压箱技改工程施工组织
1. 工期计划:
本次技改工程平均每台技改调压箱现场施工时间为8小时,共49台调压箱,共计392小时,约合47天。
2. 施工准备工作:
A. 施工前组织所有施工人员进行技术交底及安全交底。
B. 施工前完成现场勘察,并确定各种问题的处理方案和相互配合措施。
C. 施工前要完成成品、半成品的加工,以备随时运至现场。
D. 施工1小时前组织好施工人员,需要使用的机械、工具、设备、材料进场,并完成预制准备工作,随时待命!
3. 单台调压箱技改所需劳动力、施工机械保障计划安排(共计49台调压箱技改):
为了应对施工现场不确定因素的影响,保证工程能顺利进行,我公司将为施工现场组织配发足够数量的劳动力及施工机械在施工现场待命,依据施工现场实际进度随时做出劳动力、机械的投入调整,从而保证调压箱的改造工程在燃气运维规定的时限内顺利完成。
劳动力计划安排:
序 号 1 2 3 4 专业名称 安装工人 电 工 机械操作司机 电焊工
人 数 5 1 1 1 备注
施工机械、设备安排:
序 号 1 2 3 4 名 称 吊车 发电机 卡车 千斤顶
数 量 1 1 1 3 备注 8T
北京燃气公司运维2022年调压箱技改工程
5 6 7 电焊机 液压车 套丝机
三、北京燃气公司运维2022年调压箱技改工程主要施工工艺
1. 拆除旧调压箱护栏、原有基础及附属设施,放置于临时堆料场。
2. 旧调压箱拆除方式可分为整体拆除和分解拆除:
A、整体拆除:只拆卸旧调压箱进出口球阀上部的法兰螺栓,利用8T汽吊整体移动调压箱。
B、分解拆除:根据现场情况对旧调压箱内的设备进行解体式拆除。
3. 在确保施工安全,同时能顺利进行对原调压箱进行分解拆除的情况下,拆除方法由现场技术人员根据现场情况而定。但应优先选择整体拆除方式。

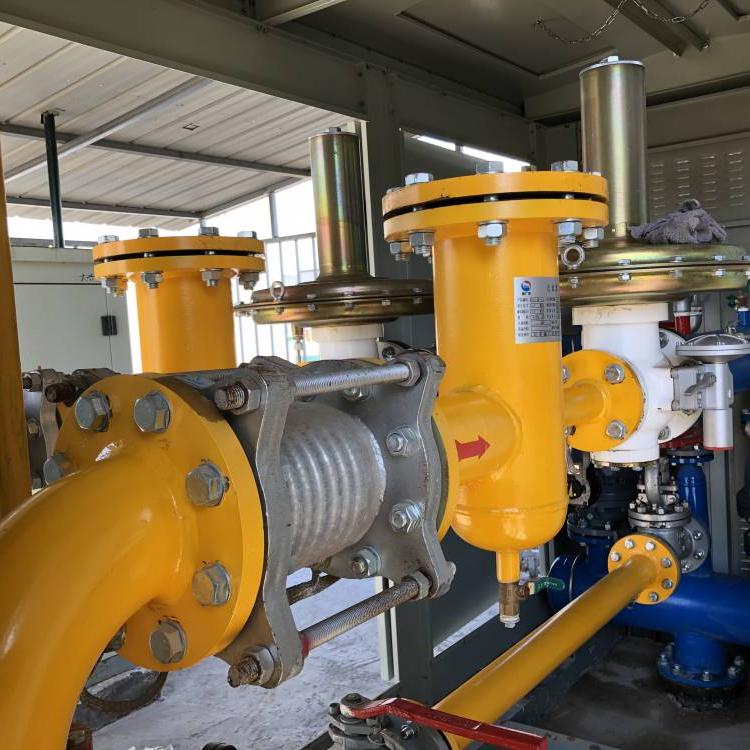

4. 调压箱箱体、调压设备拆除及安装措施:
⑴调压箱在储存、运输、安装、使用要严格执行国家标准和遵守北京燃气公司规定。
⑵ 调压箱及其附属部件应储存在干燥通风、无腐蚀介质的室内。
⑶ 调压箱在运输过程中应防止剧烈震动、雨淋,严禁抛掷、碰撞等。
⑷ 为施工的顺利进行,施工前现场勘察时把已锈死的螺栓喷松动剂。
⑸
关断旧调压箱内部调压装置的进出口球阀(需要停气的关断闸井),由原调压箱里面装置上考克处放空置换。使用扳手松动法兰连接螺栓(在保证不漏气的情况下)。如有漏气现象,立即像现场燃气集团负责人说明情况,现场施工人员听从燃气集团负责人的安排,进行下一步工作。
⑹确认调压器进口到出口管段中的燃气排放完毕,然后拆除原调压箱内需要更换的调压装置。
⑺安装前要按规定清扫管道,防止管道内氧化物、沙土、杂物等堵塞阀口。
⑻ 安装设备的支架及底座,用木楔子找平、找正。

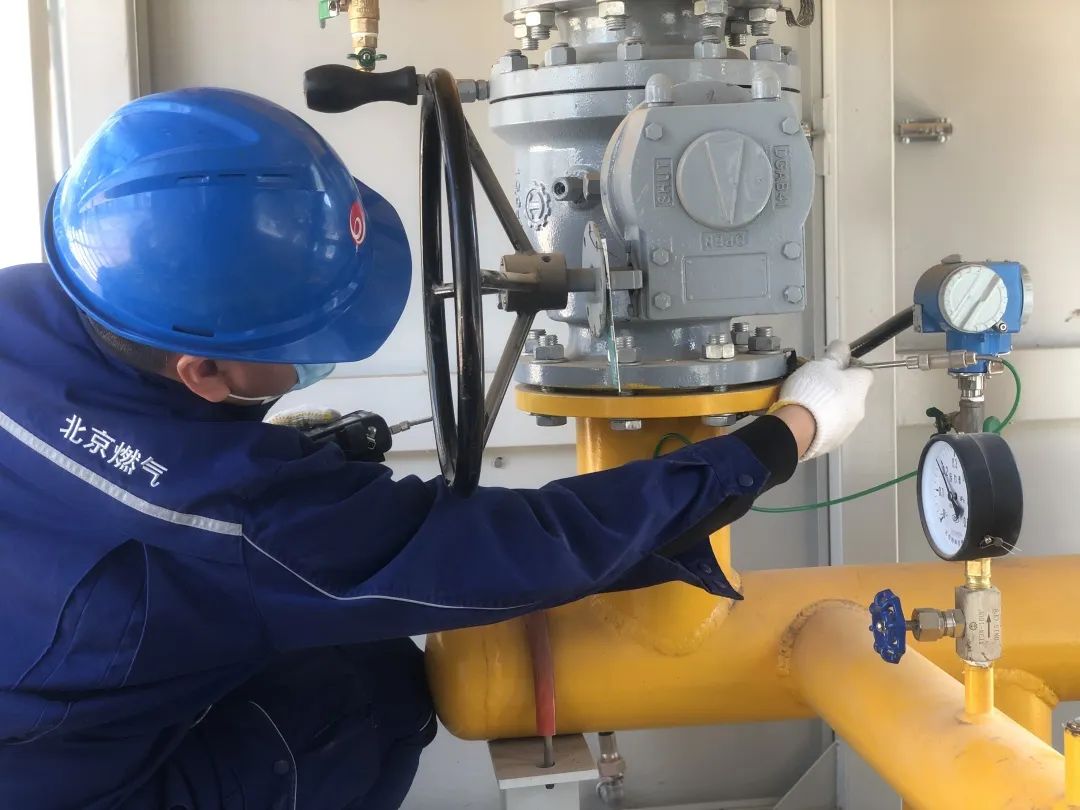

⑼安装新调压装置时立管法兰应于进出口球阀法兰中心距平行一致,严禁相差太大时用撬杠进行强行组合,致使管道变形过大,接口密封破坏而漏气。球阀法兰连接螺栓螺杆与螺母应拧到有凸台露出且凸台高度一致,能压紧并压平法兰垫圈。严禁带调压器焊接,以防止电焊高温烧坏皮膜。
⑽ 试漏时最好用或毛刷将肥皂水涂抹到连接密封处,避免腔体内积水太多。或者使用燃气测漏仪进行检测漏点。
⑾ 开启新调压箱进出口阀门,送气时应缓慢打开球阀,切忌突然送气,致使膜片冲坏,或是压力瞬间增高而切断。启动并进行压力及稳定性的调节。
⑿ 新箱体的组装,门板与侧板全部都是由螺栓连接而成。
⒀ 清理现场。
5. 现场预制安装放散装置及管道,连接方式:丝扣连接。
6. 用砖砌筑调压箱底座并用水泥砂浆晾水泥台。
7. 补漆:调压设备没有更换部位,锈蚀严重的刷防锈漆及面漆各一遍。
8. 清理现场。
9. 调压箱护栏内的基础施工工艺:
⑴ 调压箱的基础第一层用素土并夯实,压实度大于93%。
⑵ 调压箱的基础第二层用C20混凝土,80mm厚,随捣随抹平。
⑶ 调压箱的基础第三层撒素水泥面,撒适量清水。
⑷ 调压箱的基础第四层用C20细石混凝土,厚40mm,随打随抹光。
⑸ 如下示意图所示,根据调压箱规格及周围环境确定基础的长宽。
⑹ 施工机具:平铲、筛子(孔径5mm)、线坠、笤帚、胶皮水管、小水桶、喷壶、白线。1100mm靠尺板、铁抹子、木抹子、托灰板等。
⑺ 主要施工工艺:施工准备→拆除旧基础→测量放线→人工夯实(机械夯实)→砌筑砖敦→人工、机械浇筑混凝土→检验→养护
⑻ 由于在居民小区施工,注意对机械的噪声控制,白天不应超过75分贝,夜间不应超过55分贝。
⑼ 拆除的基础及护栏包括水泥袋等包装物,应设置专门场地堆放,及时收集处理。
10.调压箱底座基础位置施工工艺:
⑴ 工艺流程:拌制砂浆→确定组砌方法→排砖撂底→砌筑→抹面。
⑵砌筑调压箱基础砌筑:砖基础砌筑前,基底垫层表面应清扫干净,洒水湿润。砌体砂浆必须饱满密实,实心砖砌体水平灰缝的砂浆饱满度不小于80%。安装位置及尺寸如下:
11. 调压箱的护栏施工工艺:
根据调压箱的大小及周围的环境确定基础以及护栏的大小尺寸,调压箱的护栏四个立柱采用焊管D48*3、D89*4或 40*40方钢,根据调压箱的大小决定外护栏屋子的立柱,立柱采用膨胀螺栓或者预埋地脚螺栓固定;护栏框架采用30*30*3角铁;竖拉撑采用20*20角钢,间距120mm。护栏的屋顶敷设彩钢板。
四、北京燃气公司运维2022年调压箱技改工程质量保证措施
1、组织保证
自成立后由总经理李松担任组长,组员由质量员、技术员、施工员、资料员、材料员等组成的质量管理小组。及时解决生产过程中出现的质量问题,制定预防措施和改进措施。
2、制度保证
建立健全施工过程中的各项管理制度,从而有效地保证质量目标的实现。管理制度包括:审批制度、质量例会制度、工序验收制度、信息传递制度、“三检”制度、旁站制度以及奖惩制度。
3、技术保证
施工前编制施工方案,组织施工交底。严格按照施工技术规程施工。
4、材料、机械、设备保证
严格选择合格材料、机械设备供应商。材料进场有合格证。检验、试验设备、仪器处于合格状态。机械的工作状态良好。
5、人员保证
选择有资质、有同类工程施工经验的施工人员、技术人员,特殊工种有上岗证并在有效期内。
6、施工环境保证
遇到影响施工质量的天气,禁止施工。如有特殊情况,特殊处理,必须向公司领导、燃气运维领导及相关人员报告批准。
五、北京燃气公司运维2022年调压箱技改工程安全生产措施
1、 安全技术措施
(1)树立“生产必须安全,安全为了生产”的思想,做到工序操作前必须进行安全技术交底。
(2)凡是使用电器的工人必须持证上岗。
(3)施工现场架设的临时电线,应有专人负责,保证在安全施工条件下作业。
(4)现场的临时电闸箱应有专人管理,并加锁。
(5)工人工作中应按安全技术交底操作,上班时不得做与本职无关的工作,工人在工作中穿戴必要的劳保用品。
2、安全防护重点
(1)防触电:施工现场严格执行三相五线制要求,配电系统实行三级配电两级漏电保护,雨季施工各种电气设备要有防雨措施,严格电工当班及值班制度。
(2)防机械伤害:各种机械(含中小型机具)要当期检查,定期保养,施工前要对操作人员进行交底,严禁无证上岗,违章驾驶。
(3)对调压箱改造区域及机械停放场地进行重点防火,设置各种防火器材。
(4)夜间施工时,改造区四周设警戒线,并派专人巡视。现场保证充足的照明设备。
3、安全教育
凡进入施工现场人员必须进行安全消防意识、安全消防操作规程、安全消防常识方面的教育,以增加全员的自我保护意识,使全体员工自觉、认真、严格的按规程施工。进场作业人员必须进行安全消防规章制度方面的学习,包括国家、北京市、及燃气集团的有关规定、标准,使全员自觉遵守项目施工现场的各项安全消防规章制度。专业技术人员在作业前根据现场具体情况及专业特点进行施工方案、作业指导书中的安全技术交底工作,使每位作业人员心中警钟常鸣,确保在安全技术指导下施工。
(1)工程开工前对参加施工作业的现场施工人员,结合本工程的特点,进行一次安全生产责任制和操作规程的再教育,做到安全意识先行,提高所有在施人员的安全生产意识,并贯穿到工程的始终。
(2)对新工人,必须进行3-7天的安全生产教育,考试合格后核发生产上岗证书,方可上岗操作。
六、北京燃气公司运维2022年调压箱技改工程文明施工及环保措施
1、现场成立由项目经理孙永刚领导的文明施工小组,建立文明施工管理制度,全面负责施工现场的文明施工管理工作。
2、合理组织流水施工,合理组织材料进场,减少现场材料的堆放量,对已到场的各种材料,机械设备严格按照事先划定的位置码放整齐,停放到位,施工中做到活完料净。
3、对广大职工,特别是民工进场前进行文明安全施工教育培训。利用各种形式,板报、快讯宣传表扬施工的先进作法,努力提高文明施工的意识和自身素质。
4、防止大气污染
(1)施工现场内的废料、垃圾应及时清运。
(2)施工机械进场前进行环保检查,尾气排放超标的不予使用。
5、防止噪音污染
(1)为减少噪声扰民,采取降噪设施,白天机械设备噪音控制在75分贝以下,晚上控制在55分贝以下。
(2)夜间施工要减少噪音扰民,严禁大声喧哗,装卸材料及码放时要轻拿轻放。
七、北京燃气公司运维2022年调压箱技改工程做好服务和配合
1、真诚为业主服务,做好施工配合工作
2、在施工过程中,燃气运维针对工程质量、工程进度、现场管理的一切要求和指令,现场负责人应及时布置,亲自督办,认真解决,并及时将解决情况报燃气运维和公司主管部门备案。公司主管部门建立与燃气运维配合的联系,以便定期回访。
3、我公司将严把工程质量关,按照合同的各项规定对承包范围内的工程进行精心施工,担负起施工、竣工以及修补工程缺陷的全部责任。工程竣工后,由公司销售部门负责做好保修期间的回访及组织缺陷修补工作。认真听取燃气运维、使用单位的意见,及时整改、总结。
4、我们郑重承诺:真诚为业主服务,做好施工配合工作。
5、工程竣工后服务: 24小时维修服务电话;提供一年保修服务;在保修期内如发现问题及时上门维修;做好维修记录。
八、北京燃气公司运维2022年调压箱技改工程施工配合事宜
1、需燃气运维提供施工设备进出场道路及施工作业场地,避免不必要的外部干扰,延误施工进度。
2、燃气运维负责调压箱改造前后的停气、放散、保压、复气等工作,施工单位负责调压箱的更换及复气后的调压工作。
3、施工过程中,须燃气运维下达开工命令后,我公司相关人员才开始施工。在燃气运维下达开工命令前,我公司相关人员禁止施工。
北京燃气公司运维2022年调压箱技改工程附件1:调压箱明细
2022年四分一所调压箱改造
序号
调压箱名称
更换后调压器型号 RTZ-50 RTZ-50 RTZ-50 更换后调压箱流量出口压力(kPa) (Nm³/h) 800 800 1200 15 11 50
锅炉低氮改造,改造后压力50Kpa 锅炉低氮改造,改造后压力2-3Kpa.
